为什么美国的数据中心无法接入电网

Reddit r/artificial 新闻

摘要

《Works in Progress》的一篇文章探讨了像Stargate这样的AI数据中心的巨大能源需求受阻并非源于能源供应,而是因为互联电网流程积压且效率低下。

暂无内容
查看原文
查看缓存全文

缓存时间: 2026/06/23 20:13

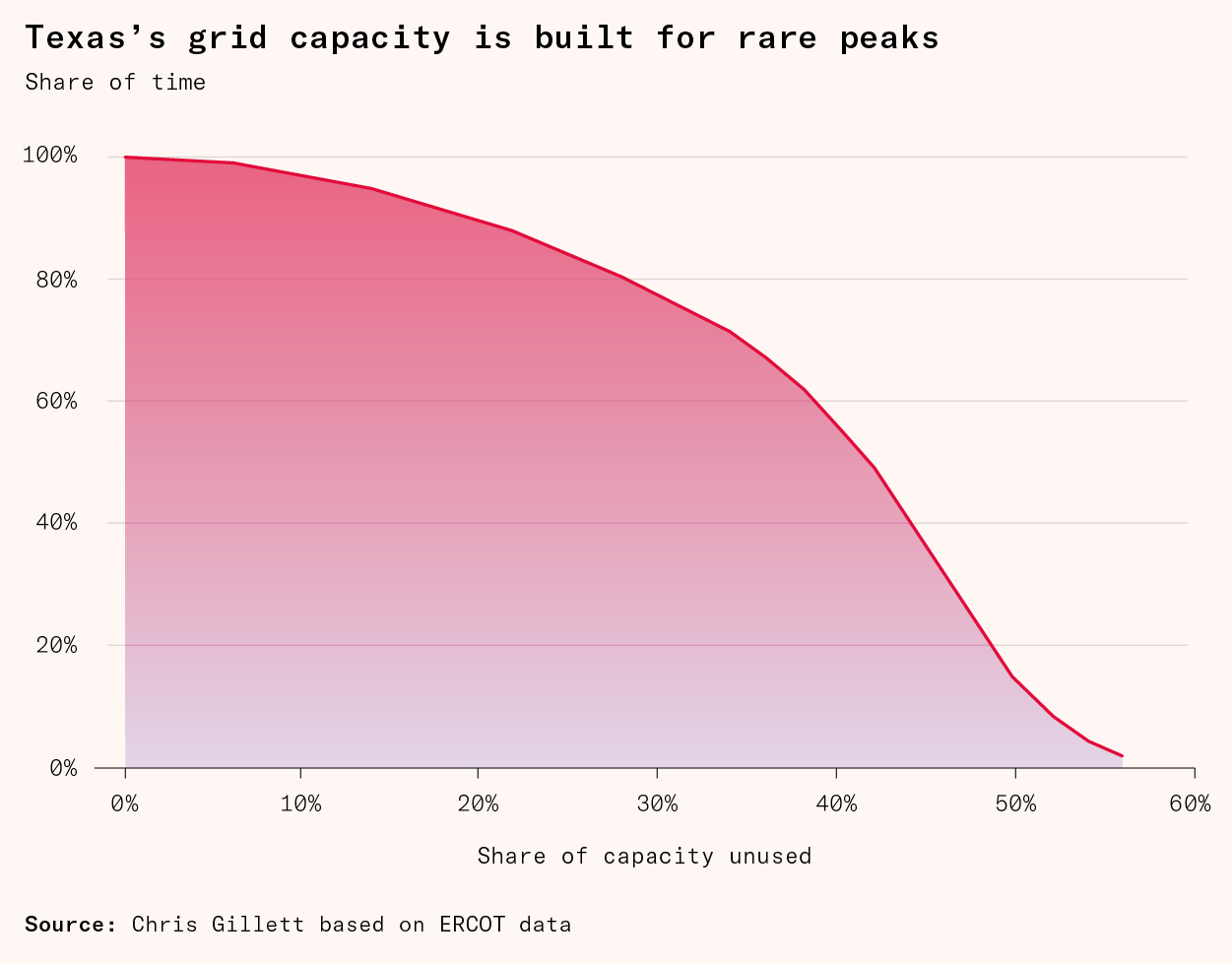

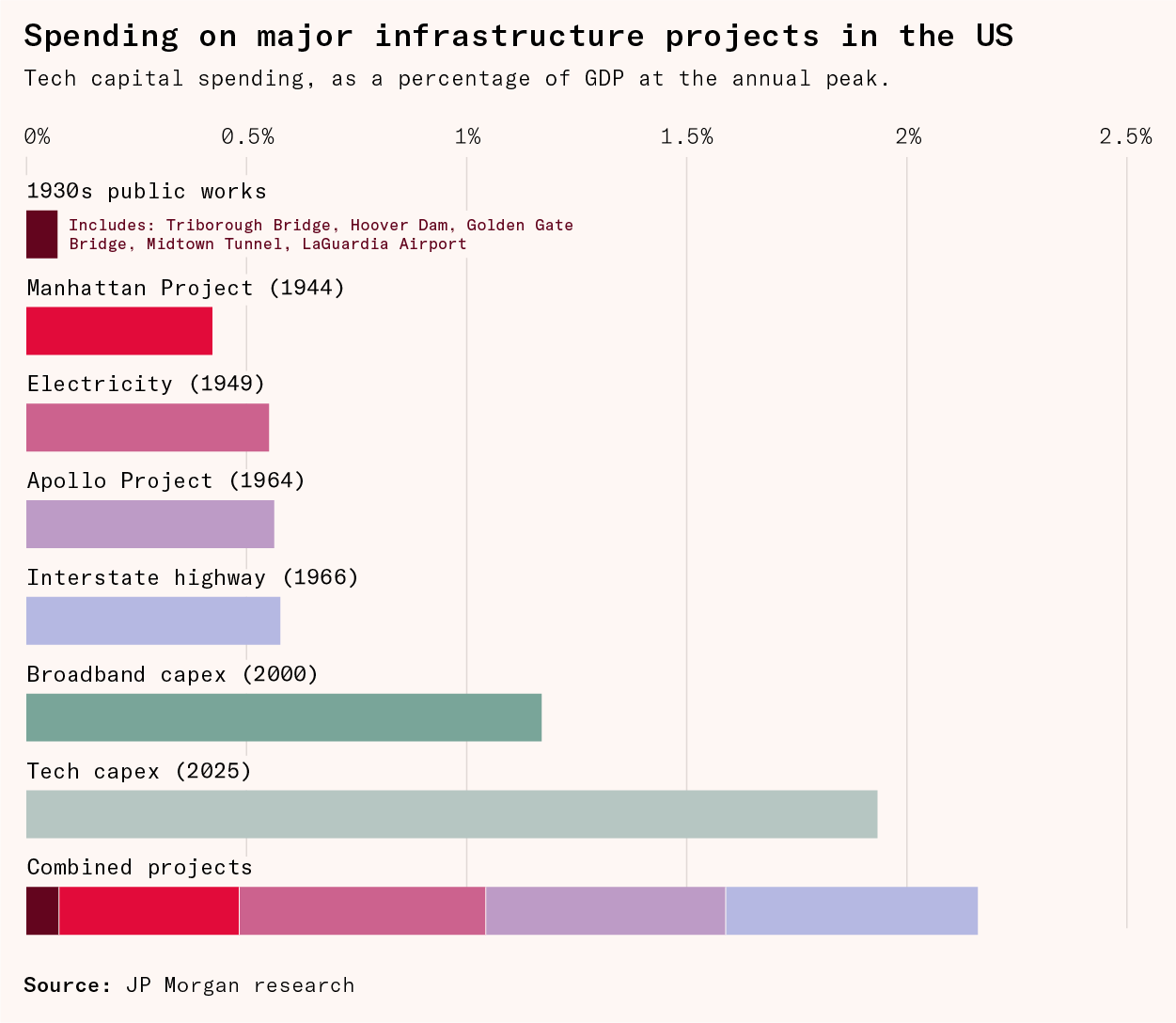

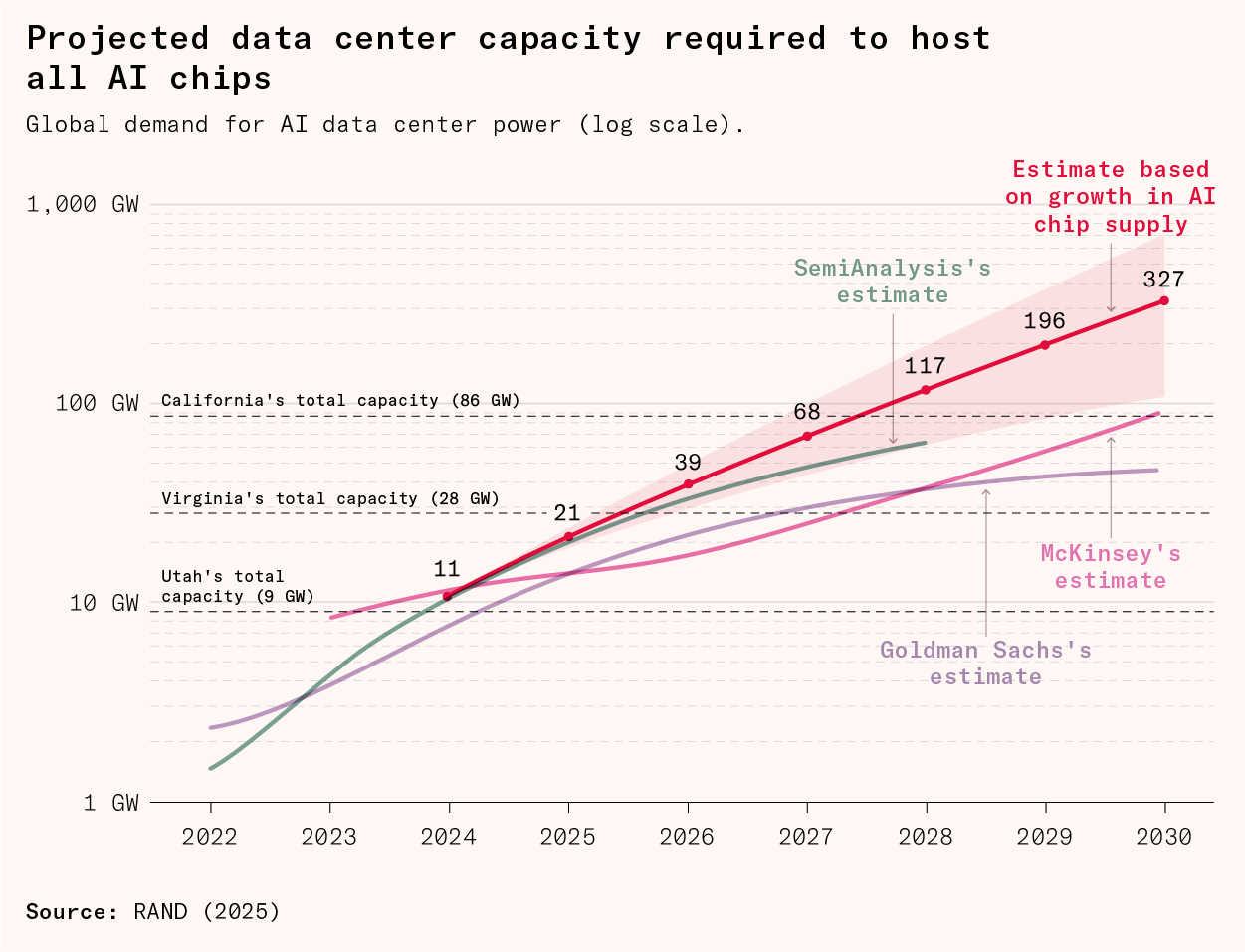

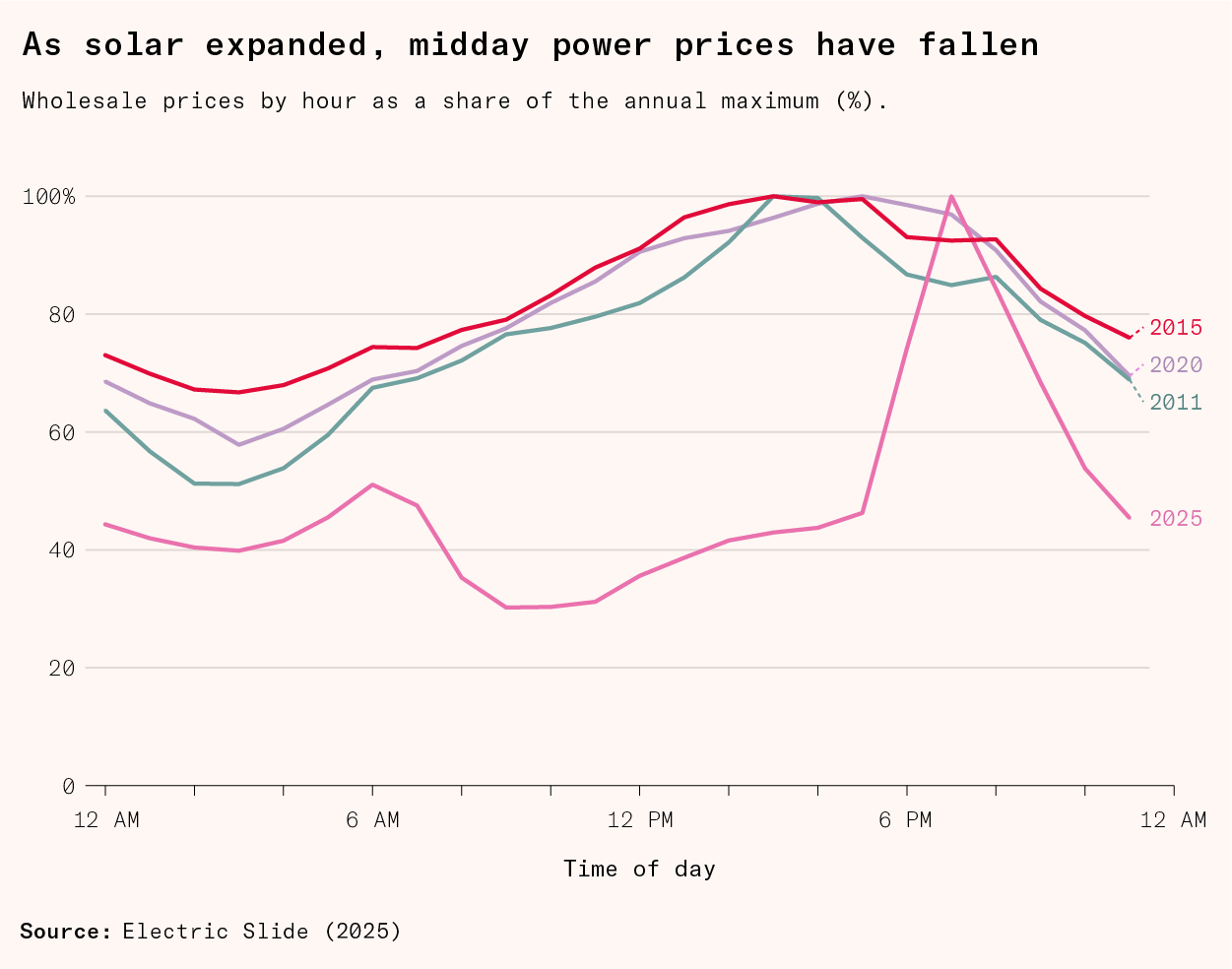

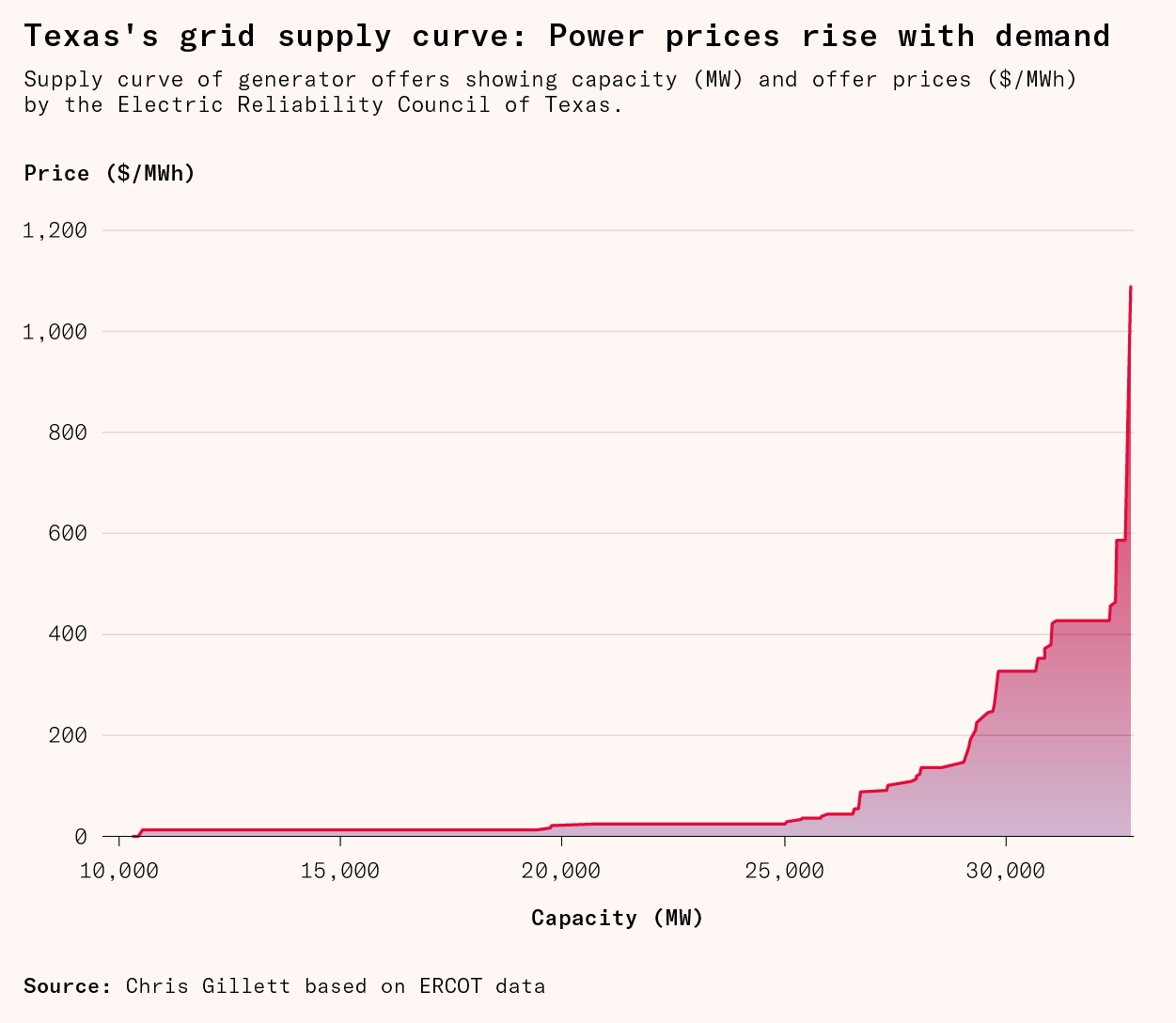

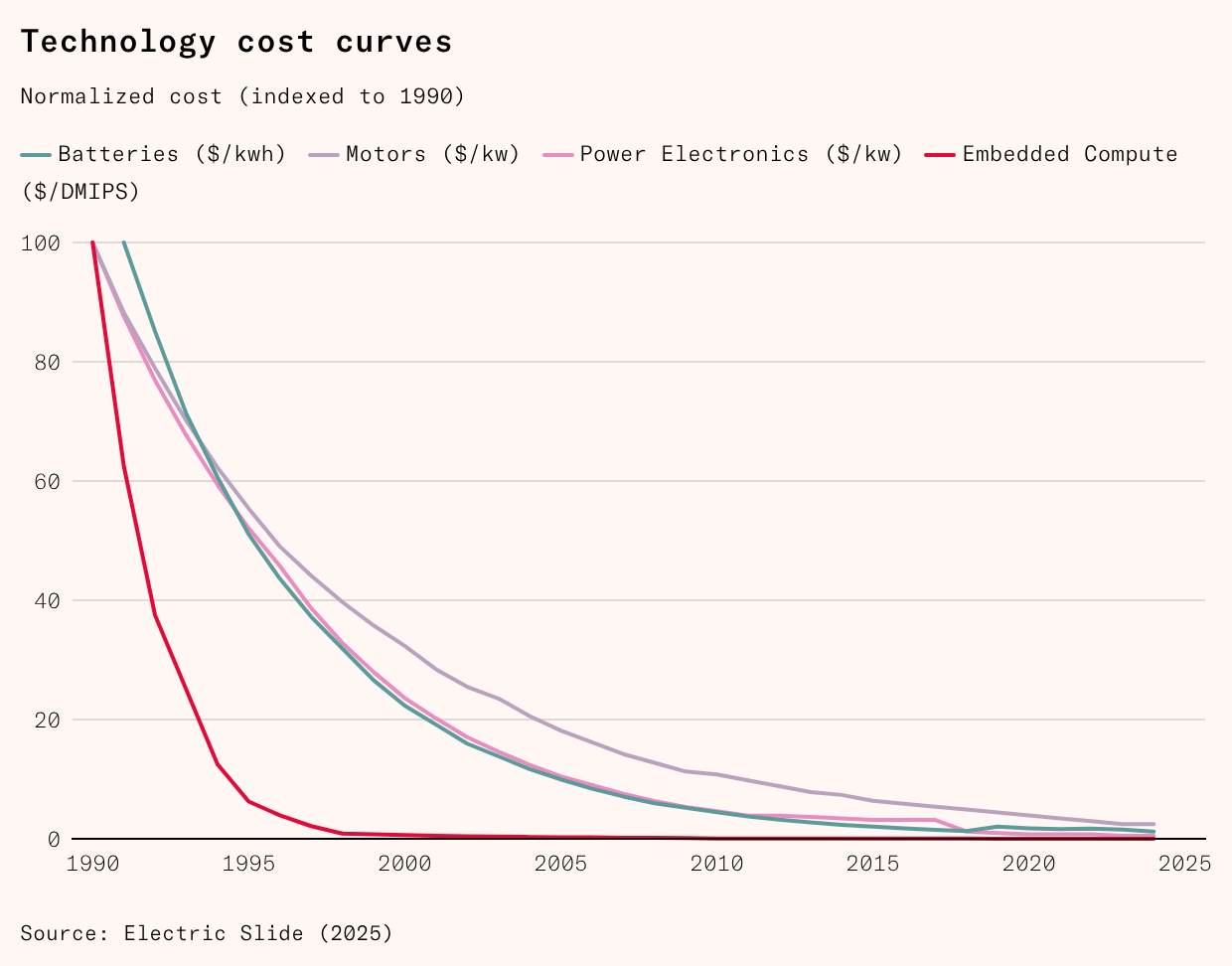

# 为什么美国数据中心无法接入电网 来源:https://worksinprogress.co/issue/why-american-data-centers-cant-plug-in/ 德克萨斯州阿比林正在建设历史上最昂贵的项目之一。这个名为 Stargate 的合资企业,是 OpenAI 和软银主导的更大同名项目的旗舰项目,预计耗资超过 400 亿美元([来源](https://www.datacenterdynamics.com/en/news/oracle-to-spend-40bn-on-nvidia-chips-for-openai-texas-data-center/)),用于打造一个训练新一代 AI 模型的高性能计算园区。 Stargate 只是历史上最大投资热潮中的一个重大项目,其驱动力是日益强大的 AI 模型能够带来爆炸性经济增长([来源](https://www.mckinsey.com/~/media/mckinsey/business%20functions/mckinsey%20digital/our%20insights/the%20economic%20potential%20of%20generative%20ai%20the%20next%20productivity%20frontier/the-economic-potential-of-generative-ai-the-next-productivity-frontier.pdf))的信念。但它的运行需要大量电力:Stargate 预计峰值负载为 1.2 吉瓦([来源](https://www.esig.energy/wp-content/uploads/2025/05/ESIG_LLTF_PresentationLancium.pdf)),相当于 313,000 户([来源](https://www.sciencedirect.com/science/article/pii/S2210670725004974))美国家庭的用电量。EpochAI 与一家能源研究机构的[报告](https://www.epri.com/research/products/000000003002033669)预测,如果 2025 年的增长率保持不变,到 2030 年全球 AI 计算总功率将达到 100 吉瓦。而数据中心并非 AI 革命中唯一耗能的环节。美国最大的电池制造工厂的能耗[率](https://www.csis.org/analysis/energy-considerations-dawn-strategic-manufacturing)为 115 兆瓦,台积电亚利桑那州半导体工厂的一期工程将消耗 200 兆瓦([来源](https://www.csis.org/analysis/energy-considerations-dawn-strategic-manufacturing))。 Works in Progress 通讯 订阅 Works in Progress,将新文章发送到您的邮箱。 这种增长的主要瓶颈是电力的可用性。但这并不意味着出现了能源短缺。相反,制约因素在于如何将大量新增的数据中心及其供电厂连接到电网。在任何新基础设施接入之前,电网运营商必须研究它将如何改变电网周围的潮流,并确定是否需要对系统进行升级。这个过程已经严重积压。虽然 2005 年的中位数电厂并网等待时间不到 20 个月([来源](https://solar-media.s3.amazonaws.com/assets/LSSUSA25/Marketing/Presentations/Interconnection%20Queues%20and%20Costs%2C%20Seel%204.29.2025%20public%20version.pdf)),但到 2023 年这一时间已跃升至 55 个月。 并网流程并非为当今世界而设计。电网采用僵化的先到先得排队方式,这使得一些最有价值的项目被卡在相对次要的项目之后。同时,评估条件过于僵化,无法奖励那些愿意在短时间内自行解决电力需求的电厂。为了迎接 AI 时代,电网流程必须改变。 ### **一个能耗巨大的未来** 对于未来数据中心和芯片制造商需要多少电力,各方估计不一,但所有主要 AI 公司的负责人都认为,他们需要的电力将多于目前能够获得的。Nvidia 首席执行官黄仁勋[曾表示](https://analyticsindiamag.com/deep-tech/we-are-now-a-power-limited-industry-says-jensen-huang/),“未来的每个数据中心都将受限于电力”。马克·扎克伯格[表示](https://www.datacenterdynamics.com/en/news/metas-mark-zuckerberg-says-energy-constraints-are-holding-back-ai-data-center-buildout/),Meta “如果能有足够的能源,会建造更大的(AI 训练)集群”。OpenAI 首席执行官 Sam Altman [向国会作证时称](https://passionateaboutoss.com/sam-altman-warns-of-one-limit-to-human-intelligence-and-oss-are-closely-linked/),“(AI)的丰富程度将受限于能源的丰富程度”。 无论数据中心热潮如何发展,整个经济都面临着长期的电气化转变。与燃料不同,电力可以瞬间转化为功,且能量损失很小。电力直接产生运动,而燃料必须先在发动机中燃烧。这就是为什么即使电力比汽油贵,电动汽车的燃料成本也能[低一半](https://www.energy.gov/energysaver/electric-vehicles-and-chargers)。电机的简单性也意味着电动汽车的终生维护成本比燃油车[低一半](https://betterenergy.org/blog/consumer-reports-study-finds-electric-vehicle-maintenance-costs-are-50-less-than-gas-powered-cars/)。 电力还能传输信息。晶体管根据施加在其栅极上的电压而打开或关闭,这使得电路能够执行逻辑运算。收音机、屏幕和计算机无法仅靠汽油运行。 从 1990 年到 2024 年,电机的价格下降了 97.5%([来源](https://www.notboring.co/p/the-electric-slide))。电力电子设备价格下降了 99.5%([来源](https://www.notboring.co/p/the-electric-slide)),嵌入设备的处理器下降了近 99.9%([来源](https://www.notboring.co/p/the-electric-slide)),电池下降了 98.8%([来源](https://www.notboring.co/p/the-electric-slide))。随着价格下降,性能也在提升。例如,同一时期电池每公斤可储存的能量增加了[五倍](https://rmi.org/the-rise-of-batteries-in-six-charts-and-not-too-many-numbers/)。 这些趋势使得从 Walkman 到 iPod 再到 iPhone 的演进成为可能,也促成了电池驱动的汽车、送货面包车和自行车。与此同时,嵌入设备中的计算能力的提升正赋予新电动化汽车和卡车([来源](https://austinvernon.site/blog/ailogistics.html))、扫地机器人和割草机器人以及无人机以自主能力。人形机器人的商业化也可能即将到来。未来很大程度上将由依赖电力的技术所定义。 ### **电网瓶颈** 这种需求的增长已经给电网带来压力。运营商越来越多地被迫使用昂贵的本地电厂,原因在于电网运营商所谓的“拥堵”:更便宜的电厂位于输电瓶颈的另一侧,没有足够的电缆将电力输送过来。在美国,2023 年由于电网效率低下(如拥堵)而产生的额外成本高达 115 亿美元([来源](https://gridstrategiesllc.com/wp-content/uploads/Grid-Strategies_2023-Transmission-Congestion-Report.pdf)),比前一年增长了 45%。 为德克萨斯州 90% 的地区供电的电网 ERCOT(包括为阿比林在建电厂供电)[预测](https://www.ercot.com/files/docs/2025/05/16/CapacityDemandandReservesReport_May2025_Revised.pdf),到 2028 年夏季将无法满足需求。PJM 是美国最大的电网,无论是供电量还是覆盖人口,服务范围涵盖芝加哥、新泽西和北卡罗来纳之间的区域。2025 年,PJM 无法购买足够的未来发电容量来满足预期需求。另一个运营于路易斯安那州和明尼苏达州之间的大型电网 MISO,在一项研究([来源](https://www.misoenergy.org/meet-miso/media-center/2024/oms-miso-survey-results-indicate-tight-resource-capacity-in-the-upcoming-planning-year/?utm_source=chatgpt.com))中得出结论称“如果不增加新的容量,资源充足性风险可能进一步增大”。PJM 的首席执行官[更直接地表示](https://insidelines.pjm.com/asthana-to-opsi-we-need-capacity/):“我们需要容量——大量的容量。” 关于扩大电力供应以支撑未来的讨论,往往演变成关于哪种能源最合适的辩论:天然气、核能、太阳能还是别的什么。但这些讨论都偏离了重点。更为根本的是确保电力能够高效地输送到需要的地方。 当不同的发电技术共存时,它们可以平均出一个比任何一种单一类型都更便宜、更可靠、更清洁的电网。问题不在于使用哪种技术,而在于如何平衡。但这个问题的最佳答案并不在观点市场中,而应在电力市场中解决。 ### **电力市场** 在美国和欧洲,电网在很大程度上已经自由化:只要获得必要的许可证,独立开发商就可以建设电厂,当地公用事业公司有义务将这些电厂连接到电网。在美国,目前正在开发的大型电力项目中,88%([来源](https://www.publicpower.org/system/files/documents/Americas-Electricity-Generation-Capacity-2025-Update.pdf))是由私人组织和资助的。 电力市场由电网运营商的“经济调度”软件运行。每个电厂向运营商报告其成本,运营商在考虑输电约束的情况下,调度成本最低的电厂。随着白天负荷增加,运营商不断调度下一个最便宜的电厂。电价设定为下一个最便宜电厂的边际成本,这也是所有电厂获得的价格。 市场价格向电厂开发商传递着供需水平的信号。同样,价格也根据各种能源的优缺点来平衡它们。例如,随着太阳能电池板的大量建设,中午太阳最强时段的电力价值(从而价格)会下调。从 2020 年 12 月到 2025 年 9 月,ERCOT 的最大太阳能出力从 4 吉瓦增加到 29.8 吉瓦。从 2020 年到 2025 年,下午 1 点相对于最高电价时段的电力价值从 92.9% 下降到 38.7%。当一种技术类型变得过剩时,价格会反映出这一点,开发商也会相应调整。 由于太阳能丰富而导致的每日电价形状变化,是电网需要储能容量的信号,电厂开发商对此做出了响应。从 2020 年到 2025 年 10 月,ERCOT 从几乎没有电池储能,发展到电池联合放电能力达 8.6 吉瓦([来源](https://www.gridstatus.io/records/ercot?record=Maximum%20Power%20Storage))。同样的过程也在加利福尼亚州和许多欧洲市场([来源](https://gemenergyanalytics.substack.com/p/the-duck-is-growing))上演。 有人可能认为,消费者的电价是由市场力量决定的,就像那些在不同电厂之间调节供需的力量一样。但在很大程度上并非如此。电网基础设施,如大型输电线路,通常由电网运营商规划,成本以州和联邦监管机构批准的价格转嫁给消费者。在 ERCOT 的一个典型公用事业区域内,普通居民用户账单中受管制的成本比例已从 2002 年的 28% 增长到 2025 年的 40%([来源](https://www.nrg.com/assets/documents/energy-policy/ercot-transmission-costs-and-rate-design-remarks-on-feb-25-2025.pdf))。 所有主要电网的监管机构都因公众对价格波动的愤怒而设置了批发价格上限。结果,维持电网可靠性所需的发电机有时会无利可图。在正常的市场情况下,当发电机无利可图时它们会停止运行。相反,监管机构会采取进一步的政策来阻止这种情况发生。[容量市场](https://www.ferc.gov/understanding-wholesale-capacity-markets)意味着发电机并非因实际发电而获得报酬,而是因承诺在需求过剩时可供使用而获得报酬。[必须运行协议](https://americaspower.org/reliability-must-run-agreements/)向无利可图的发电机支付费用,要求它们在保持电网可靠性的情况下继续运行。这些协议由发电机和电网运营商在双边基础上协商,超出任何更广泛的竞争过程。 政策选择也会改变平衡。例如,美国的《通胀削减法案》为符合条件的可再生能源每兆瓦时提供 30 美元的税收抵免。选择加入的电厂(通常是风电)常常以负电价提供电力,甚至在实际上付费让消费者用电时,仍能从税收抵免中获利。有时,足够大比例的市场以负电价提供电力,以至于整体电价(不仅来自单一供应商)可能变为负值。类似的情况也发生在一些欧洲国家([来源](https://gemenergyanalytics.substack.com/p/the-reasons-for-negative-prices))。 尽管这些干预措施降低了市场效率,但市场仍然能够找到平衡。供需相互作用产生的价格,成为电厂开发商判断市场需要或不需要更多什么的指标。如果价格高,新电厂就会进入。这就是为什么争论最佳发电方式被高估了。设计良好的能源市场会自动回答这个问题。真正的瓶颈在于能否接入电网。 ### **电力之争** xAI 的孟菲斯数据中心([来源](https://www.datacenterdynamics.com/en/news/xai-doubles-number-of-onsite-gas-turbines-at-memphis-data-center-in-violation-of-permit-limits/))曾部分离网运行数月。2024 年首次上线时,据报道它只能从电网获得 8 兆瓦的电力(足够为几千台电烤炉供电)。为了不等电网连接升级,xAI 安装了 422 兆瓦的现场燃气轮机。一旦输电升级完成,该项目将转向使用电网电力,现场发电机仅用于应急备用。 这种离网发电是一种临时解决方案。电网电力更可靠,而且平均而言更便宜。但由于等待并网的项目排着长队,62% 的数据中心([来源](https://www.datacenterknowledge.com/energy-power-supply/data-centers-bypassing-the-grid-to-obtain-the-power-they-need))正在考虑离网解决方案,要么是为了更快启动和运行,要么是为了提高可靠性。谷歌甚至正在探索由太阳能板供电的太空数据中心([来源](https://research.google/blog/exploring-a-space-based-scalable-ai-infrastructure-system-design/))的可能性。 电网只有在使用模拟峰值负荷场景下潮流的工程模型进行研究后,才会将新发电机和耗能大的基础设施连接起来。如果新基础设施会导致系统任何部分过载,那么这些部分就需要升级。然后公用事业公司需要估算这些升级的成本并进行建设。 运行这些研究的电网运营商通常是公共机构,通过对电力销售收取小额费用来资助运营,不以盈利为目的。州公用事业委员会和联邦能源监管委员会已裁定,电网运营商应将并网队列作为先到先得、基本免费的流程来运行。 这个流程[进展非常缓慢](https://solar-media.s3.amazonaws.com/assets/LSSUSA25/Marketing/Presentations/Interconnection%20Queues%20and%20Costs%2C%20Seel%204.29.2025%20public%20version.pdf),造成大量虚拟项目的积压。每个美国电网([来源](https://solar-media.s3.amazonaws.com/assets/LSSUSA25/Marketing/Presentations/Interconnection%20Queues%20and%20Costs%2C%20Seel%204.29.2025%20public%20version.pdf))等待并网的电厂容量都超过了其峰值需求(以吉瓦计)。

相似文章

是什么拖慢了人工智能建设的步伐

Hacker News Top

这篇文章探讨了过时的电网并网流程如何成为拖慢大规模人工智能基础设施建设的主要瓶颈,像Stargate这样的项目需要巨大的电力,但却面临漫长的电网连接排队等待。

数据中心热潮的积极一面:推动美国电网创新

TechCrunch AI

TechCrunch Disrupt 大会的 panel 嘉宾认为,人工智能数据中心的蓬勃发展可能加速美国电网的现代化进程,并重点提到了 WeaveGrid 的负荷管理软件和 Veir 的超导输电线路。Veir 最近完成了 1.1 亿美元的 C 轮融资,用于服务人工智能数据中心。
